2012年监理工程师考试建设工程质量、投资、进度控制模拟试题:二十、建设工程进度计划实施中的监测与调整方法

发布时间:2012-07-25 共1页

二十、建设工程进度计划实施中的监测与调整方法
一、单项选择题
1.香蕉曲线是由(  )绘制而成的

正确答案:A 解题思路:香蕉曲线是由两条S曲线组合而成的闭合曲线。由S曲线比较法可知,工程项目累计完成的任务量与计划时间的关系,可以用一条S曲线表示。对于一个工程项目的网络计划来说,如果以其中各项工作的最早开始时间安排进度而绘制S曲线,称为ES曲线;如果以其中各项工作的最迟开始时间安排进度而绘制S曲线,称为LS曲线。

2.当采用非匀速进展横道图比较工作实际进度与计划进度时,如果同一时刻横道线上方累计百分比大于横道线下方累计百分比,表明(  )。

正确答案:C 解题思路:采用非匀速进展横道图比较法进行工作实际进度与计划进度的比较时,如果同一时刻横道线上方累计百分比大于横道线下方累计百分比,表明实际进度拖后,拖欠的任务量为二者之差。

3.当采用匀速进展横道图比较工作实际进度与计划进度时,如果表示实际进度的横道线右端落在检查日期的右侧,则表明(  )。

正确答案:A 解题思路:采用匀速进展横道图时,对比分析实际进度与计划进度的情况包括:
(1)如果涂黑的粗线右端落在检查日期左侧,表明实际进度拖后;
(2)如果涂黑的粗线右端落在检查日期右侧,表明实际进度超前;
(3)如果涂黑的粗线右端与检查日期重合,表明实际进度与计划进度一致。

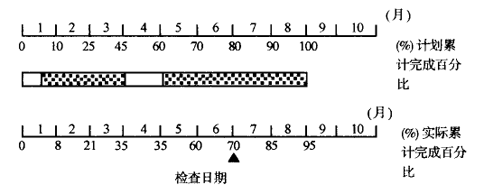

4.某工作的实际进度与计划进度如下图所示,在第6月末进行检查时发现(  )。

正确答案:C 解题思路:本工作完成百分比为95%,备选项A错误;
第一月实际进度拖后10%-8%=2%,备选项B错误;
同理计算2~8月的实际进度拖后比例可得备选项C正确;
第4月末实际完成的任务量为35%,而计划任务量为60%,备选项D错误。

5.在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作M的总时差由原计划的4天变为-3天,说明工作M的实际进度(  )。

正确答案:A 解题思路:工作M的实际进度的拖后时间为:4+3=7(天),对工期的影响只有总时差为零后的时间,即3天。

二、多项选择题
6.通过比较实际进度S曲线和计划进度曲线,可以获得(  )信息。

正确答案:ABCD 解题思路:通过比较实际进度S曲线和计划进度曲线,可获得以下信息:
(1)工程项目实际进展状况;
(2)工程项目实际进度超前或拖后的时间;
(3)工程项目实际超额或拖欠的任务量;
(4)后期工程进度预测。

7.下图为某工程项目的S形曲线,其中实线为计划S形曲线,点划线为实际S形曲线。图中a、b、c三点所提供的信息是(  )。

正确答案:AC 解题思路:落在S曲线左边的点表示进度超前,落在S曲线右边的点表示进度拖后。

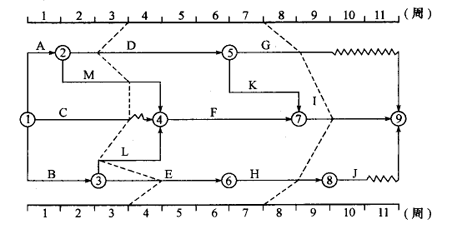

8.某分部工程时标网络计划如下图所示,当设计执行到第4周末及第8周末时,检查实际进度如图中前锋线所示,该图表明(  )。

正确答案:ADE 解题思路:第4周末检查时A工作拖后1周,D工作拖后1.5周,选项B错误,由于A工作为关键工作,则可能会延长工期1周,选项A、C是正确的;第8周检查时、工作G拖后3周,其总时差只有2周,所以会影响总工期,选项D正确,工作E拖后1周,但其总时差为2周,不会影响总工期,选项E正确。

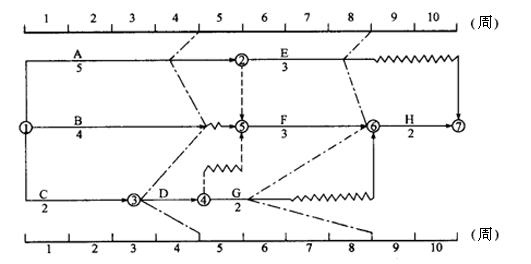

9.某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明(  )。(2005年)

正确答案:CDE 解题思路:第3周末检查时工作D拖后1周,但工作D是关键工作,所以会影响总工期,工作L拖后1周,工作L也是关键工作,也会影响总工期,选项A和B是错误的;第7周末检查时,工作I提前2周,因其为关键工作,可能会缩短工期2周,工作G提前1周,因其不是关键工作,不会影响总工期,选项C和D是正确的;第4周至第7周内的时间为4周,工作E和工作H的实际进度也是4周,选项E正确。

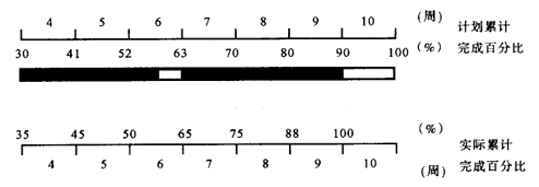

10.某工作第4周之后的计划进度与实际进度如下图所示,从图中可获得的正确信息有(  )。

正确答案:ACDE 解题思路:第3周末实际进度为35%,计划进度为30%,选项A正确;第5周内实际进度为50%-45%=5%,计划进度为52%-41%=11%,选项B错误;原计划第四周进度为41%-30%=11%,第五周进度为52%-41%=11%,第6周进度为63%-52%=11%,选项C正确;图中未涂黑为未进行工作,选项D正确;原计划工期为10周,实际工期为9周,提前1周完成,选项E正确。
