2012年一级建造师考试机电工程管理与实务习题集:机电工程项目管理实务之费用管理在机电工程项目中的应用

发布时间:2012-07-25 共1页

费用管理在机电工程项目中的应用
一、案例分析题
1.某机电安装工程公司(承包商)承包某外资企业(业主)机电安装工程项目施工。与业主签订的承包合同的部分内容有:
(1)工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35 %,材料费占50%,不调值费用占15%。具体的调值公式为:
P=P0×(0.15+0.35A/Ao+0.23B/B0+0.12C/Co+0.08D/D0+0.07E/E0)
式中A0、B0、C0、D0、E0--基期价格指数;
A、B、C、D、E--工程结算日期的价格指数
(2)开工前业主向承包商支付合同价20%的预付款,主要材料占施工产值的60 %,当工程进度达60%时,开始抵扣预付款
(3)工程进度款逐月结算,每月月中预支半月工程款
(4)业主自第一个月起,从承包商的工程价款中按5%的比例扣留保修金。工程保修期为一年

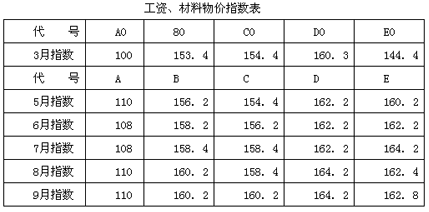

该合同的原始报价日期为3月1日。结算各月份的工资、材料价格指数如下表所示。

未调值前各月完成的工程情况为:
5月份完成工程200万元,其中业主供料部分材料费5万元
6月份完成工程300万元
7月份完成工程400万元;另外由于业主方设计变更,导致工程局部返工,造成拆除材料费损失1500元,人工费损失1000元,重新施工人工、材料费合计1~万元
8月份完成工程600万元,另外由于施工中采用的模板形式与定额不同,造成模板增加费用3000元
9月份完成工程500万元,另有批准的工程索赔款1万元
问题:
(1)该工程预付款应是多少?
(2)确定每月月末业主应支付承包商的工程款
(3)工程在竣工半年后,发生质量问题,业主应如何处理此事?






正确答案:
(1)工程预付款:2000×20 %=400(万元)
(2)每月月末业主应支付的工程款:
5月份月末支付工程款为:
200×(0.15+0.35×1 10/100+0.23×156.2/153.4+0.12 × 154.4/154.4+0.08×162.2/160.3+0.07×160.2/144.4)×(1-5 9/6)-5-200×50%=94.08(万元)
6月份月末支付:
300×(0.15+0.35×108/100+0.23×158.2/153.4+0.12×156.2/154.4+0.08×
162.2/160.3+0.07×162.2/144.4)×(1-5%)-300×50%=148.16(万元)
7月份月末支付:
[400×(0.15+0.35×108/100+0。23×158.4/153.4+0.12×158.4/154.4+0.08×
162.2/160.3+0.07 × 164.2/144.4)+0.15+0.1+1.5]×(1-5%)-400×50%=200.34(万元)
8月份月末支付:
600×(0.15+0.35×110/100+0.23×160.2/153.4+0.12×158.4/154.4+0.08×
164.2/160.3+0.07×162.4/144.4)×(1-5%)-600X50%-300×60%=123.62(万元)
9月份月末支付:
[500×(0.15+0.35×110/100+0.23×160.2/153.4+0.12×160.2/154.4+0.08×
164.2/160.3+0.07×162.8/144.4)+1]×(1-5%)-500×50%-(400-300×60%)=34.72(万元)
(3)工程在竣工半年后,发生质量问题,由于在保修期内,业主应首先通知原承包商进行维修,费用从保修金中支付。如果原承包商不能在约定的时限内派人维修,业主也可委托他人进行修理,费用从保修金中支付
