发布时间:2012-07-25 共1页
一、案例分析题 |

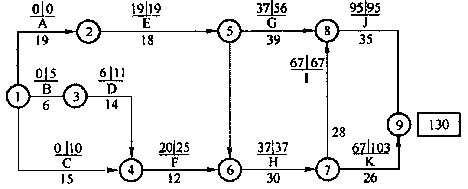

1.南方某水泥厂机电工程建设项目,业主通过招标投标决定由华南安装公司承接该工程,华南安装公司与业主签订了工程合同。合同工期为130天,合同规定:工期提前一天奖励5000元,每拖后一天罚款5000元。通过双方协调编制了如下图所示的网络计划,经业主同意后实施;计划执行过程中,出现了下列一些情况;![]() (1)因业主不能及时供应设备,使E延误3天,C延误2天,H延误3天 (2)因机械发生故障检修,使G延误2天,K延误1天 (3)因土建设备基础孔偏移问题,使F延误3天 (4)因公网停电,使F延误一天,1延误1天 (5)安装单位在J施工过程中采取了加快施工的技术措施,业主付给安装单位技术措施费1万元,使J施工时间缩短了4天 问题: (1)施工单位就上述5种情况中哪些内容可以向业主提出工期补偿? (2)指出关键线路? (3)该工程的实际工期为多少天? (4)可顺延工期为多少天? (5)安装单位得到的提前奖是多少? |

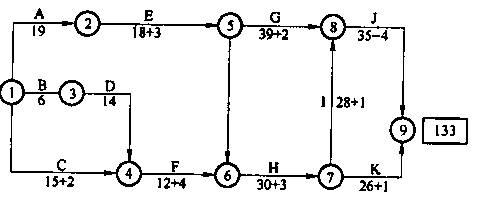

正确答案: (1)工期补偿 由于非施工单位原因造成的工期延期,应给予补偿: 1)因业主原因E工作补偿3天,H工作补偿3天,C工作补偿2天 2)因土建设备基础孔偏移问题F工作补偿3天 3)因公网停电F工作补偿1天,I工作补偿1天 (2)关键性线路为:A→E→H→I→J (3)实际工期绘网络图计算 ![]() 双代号网络图 (4)由于非施工单位原因造成的各项工作延误,并未改变原网络计划的关键线路。C工作和F工作不在关键线路上,时间延误不影响工期:E、H工作和I工作在关键线路上,时间延误影响工期,可顺延3+3+1=7天。计划工期为130+7=137天 实际工期为:19+(18+3)+(30+3)+(28+1)+(35-4)=133天 (5)提前奖:(137-133)×5000=20000元 |
