一、单项选择题 |
1.某工程施工网络计划中,D工作的总时差为6d,自由时差为4d,在检查实际进度时,发现该工作的持续时间延长了7d,则D工作的延误会使工期延误( )d |
正确答案:A 解题思路:工作总时差是在不影响网络计划工期的前提下,该工作所具有的机动时间;工作的自由时差是在不影响其紧后工作以最早开始时间开工的前提下,该工作所具有的机动时间。该工作持续时间推迟7d,超过总时差1d,因此使工期延误1d |
2.某工程网络计划中,E工作的总时差为5d,自由时差为4d,在检查实际进度时发现该工作的持续时间延长了6d,则说明此时E工作的实际进度 |
正确答案:A 解题思路:E工作持续时间延长了6d与总时差5d之差为1d,因此,该工作拖延使总工期推迟1d;工作持续时间延长了6d与自由时差之差为2d,因此,该工作拖延使其紧后工作最早开始时间推迟2d |
3.在网络计划的执行过程中,检查发现D工作的总时差由3d变成了-1d,则说明D工作的实际进度 |
正确答案:C 解题思路:D工作总时差有3d变成-1d,总时差的变化量为3-(-1)=4d,说明D工作拖后4d,但由于D工作总时差为3d,说明D工作有3d的机动时间可以利用,所以只影响工期1d |
4.在工程网络计划执行过程中,如果需要确定某工作进度偏差对总工期的影响,应根据( )的差值确定 |
正确答案:B |
5.施工总进度计划最主要的内容是 |
正确答案:A |
二、多项选择题 |
6.在网络计划的执行过程中,当发现某工作进度出现偏差后,需要调整原进度计划的情况有 |
正确答案:CD |
7.施工总进度计划具有( )特点 |
正确答案:AD |
8.施工进度计划的调整包括 |
正确答案:ACDE |
9.在网络计划工期费用调整时,为了有效缩短工期,应压缩( )的关键工作 |
正确答案:ABE |
10.单位工程施工进度计划的内容包括 |
正确答案:CDE |
三、案例分析题 |

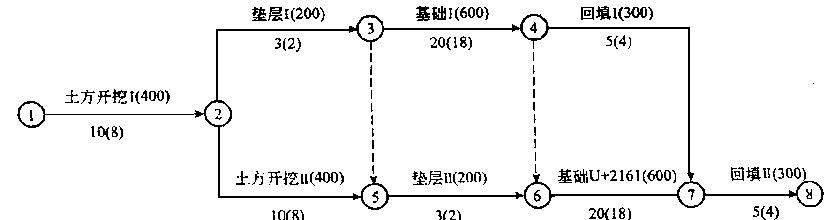

11.某建筑公司承接一项基础工程的施工任务,施工过程划分为土方开挖、做混凝土垫层、钢筋混凝土基础、同填土四个。该公司拟采用流水施工方式组织施工,根据工程情况,该基础工程在平面上分成两个施工段,施工网络计划如下图所示,各工作的压缩费率、正常持续时间和最短时间在箭线上下标出:![]() 问题: (1)确定关键线路并计算该网络计划的工期 (2)如果工程开工日期为2003年4月1日,合同工期为55d,则该项目施工进度控制的目标应是什么?该目标应如何落实? (3)如果合同工期55d不允许拖延,应如何选择赶工对象?该网络计划应如何赶工? |
正确答案: (1)该工程网络计划的关键线路是12-3-4-6-7-8; 工期=10+3+20+20+5=58d (2)该项目施工进度控制应以实现2003年5月25日(合同工期55d)竣工为最终目标 该目标首先由企业管理层承担。企业管理层根据经营方针在"项目管理目标责任书"中确定项目经理部的进度控制目标。项目经理部根据这个目标在"施工项目管理规划"中编制施工进度计划,确定计划进度控制目标,并进行进度目标分解。施工进度控制的程序:确定进度控制目标,编制施工进度计划,申请开工并按指令日期开工,实施施工进度计划,进度控制总结并编写施工进度控制报告 (3)确定赶工对象的原则:选择有压缩潜力的、增加赶工费用最少的关键工作 因此在关键线路选择赶工费率最低的关键工作 1)首先压缩2-3工作持续时间1d,增加费用200元; 2)压缩7-8工作持续时间1d,增加费用300元,费用累计增加了200+300=500元; 3)压缩12工作持续时间1d,增加费用400元,费用累计增加了500+400=900元。至此工期压缩至55d,满足合同工期的要求 |
