发布时间:2012-07-25 共1页
一、单项选择题 |
1.某基础工程开挖与浇筑混凝土共两个施工过程在4个施工段组织流水施工,流水节拍值分别为4、3、2、5与3、2、4、3,则流水步距与流水施工工期分别为( )d。 |
正确答案:A 解题思路:采用无节奏流水施工时,用"大差法"计算流水步距应为5d,则总工期Tp=∑![]() ![]() |
2.基础工程划分4个施工过程(基槽开挖、垫层、混凝土浇筑、回填土)在5个施工流水段组织固定节拍流水施工,流水节拍为3d,要求混凝土浇筑3d后才能进行回填土,其中基槽开挖与垫层施工搭接1d,该工程的流水施工工期为( )d。 |
正确答案:B 解题思路:等节奏流水施工工期计算公式为:Tp=(M+N'-1)×K-∑C+∑Z-(5+4-1)×3-1+3=26d。 |
3.下列属于异节奏流水施工特点的是( )。 |
正确答案:B 解题思路:流水步距等于各流水节拍的最大公约数,故A错误;同一施工过程在各施工段上的流水节拍相等,故C错误;不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数,也就是流水步距,故D错误。 |
4.某工程划分为3个施工过程在5个施工流水段组织加快的成倍节拍流水施工,流水节拍值分别为4、2、6d,该工程的施工总工期为( )d。 |
正确答案:C 解题思路:成倍节拍流水施工工期计算公式为:T![]() |
5.在双代号时标网络计划中,若某工作箭线上没有波形线,则说明该工作( )。 |
正确答案:D 解题思路:当计划工期等于计算工期时,箭线上没有波形线的工作其自由时差才为零。但总时差并不一定为零,如果终节点不是关键节点,总时差也不等于自由时差。 |
二、多项选择题 |
6.在工程网络计划中,关键工作是( )的工作。 |
正确答案:AB 解题思路:自由时差为零的工作并非全是关键工作,故C选项不正确。持续时间最长的线路为关键线路,关键工作并不以此来判断。 |
7.关于无节奏流水施工,下列说法正确的是( )。 |
正确答案:ABE 解题思路:无节奏流水施工的特点:各施工过程及其在各段上的流水节拍通常不同,相邻专业队问流水步距可能不等,但专业工作队数目等于施工过程数目,各施工队工作连续,相邻施工段间可能有间歇时间。 |
8.关于组织流水施工的条件,下列说法正确的是( )。 |
正确答案:ABDE 解题思路:施工队数量应按施工过程进行组织,并不是越多越好,故C不正确。 |
9.施工段是用以表达流水施工的空间参数。为了合理地划分施工段,应遵循的原则包括( )。 |
正确答案:BCE 解题思路:施工段的划分必须考虑结构界限,如:沉降缝、伸缝缝、后浇带等的位置,故A不正确;施工段是流水施工组织的最小单元,同一施工段内不再组织多个专业工作队同时施工,故D不正确。 |
10.关于成倍节拍流水施工的特点,下列说法不正确的是( )。 |
正确答案:ABDE 解题思路:成倍节拍流水施工的特点:同一施工过程在各个施工流水段上的流水节拍彼此相等,不同施工段上的流水节拍之间存在一个最大公约数。流水步距等于各个流水节拍的最大公约数。每个专业工作队都能连续作业。施工段间都没有间歇时间。专业工作队数目大于施工过程数目。 |
|
三、案例分析题 |

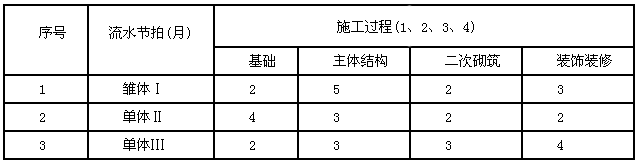

11.【案例3】 某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构、二次砌筑、装饰装修。现拟考虑以每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。各单体结构形式、工程体量设计均不同,根据施工产量定额计算出三个单体各施工过程所需施工时间如下表所示。 ![]() 问题: 1.三个单体施工先后顺序没有其他条件限制,请找出使总工期最短时其施工先后顺序。 2.按此方案绘制流水施工进度计划。 |

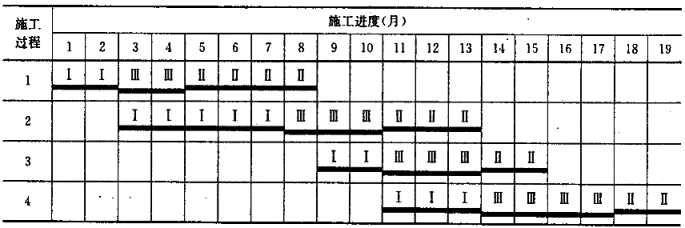

正确答案: 【案例3】答: 1.可能的施工顺序有:Ⅰ-Ⅱ-Ⅲ;Ⅰ-Ⅲ-Ⅱ;Ⅱ-Ⅰ-Ⅲ;Ⅱ-Ⅲ-Ⅰ;Ⅲ-Ⅰ-Ⅱ;Ⅲ-Ⅱ-Ⅰ六种可能的情况。 计算每一种可能情况的工期: (1)顺序一:Ⅰ-Ⅱ-Ⅲ K ![]() ![]() ![]() ![]() (2)顺序二:Ⅰ-Ⅲ-Ⅱ K ![]() ![]() ![]() ![]() (3)顺序三:Ⅱ-Ⅰ-Ⅲ K ![]() ![]() ![]() ![]() (4)顺序四:Ⅱ-Ⅲ-Ⅰ K ![]() ![]() ![]() ![]() (5)顺序五:Ⅲ-Ⅰ-Ⅱ K ![]() ![]() ![]() ![]() (6)顺序六:Ⅲ-Ⅱ-Ⅰ K ![]() ![]() ![]() ![]() 由此可见,总工期19个月时工期最短,其施工先后顺序为:Ⅰ-Ⅲ-Ⅱ。 2.绘制流水施工进度计划如下: ![]() |
