一、单项选择题
1.当采用S曲线比较法时,如果实际进度点位于计划S曲线的右侧,则该点与计划S曲线的垂直距离表明实际进度比计划进度(   )。




正确答案:D 解题思路:纵坐标表示任务量,实际进度点仅次于计划S曲线右侧,则同一时间刻度上计划完成工程量比实际完成多,垂直距离表示两者的差额。

2.当利用S形曲线进行实际进度与计划进度比较时,如果检查日期实际进展点落在计划S形曲线的右侧,则该实际进展点与计划S形曲线的水平距离表示工程项目(   )。




正确答案:C 解题思路:横坐标表示时间,实际进度点仅次于计划S曲线右侧,则同一任务量刻度上计划完成时间比实际完成时间短,其水平距离表示进度拖后的时间。

3.在网络计划工期优化过程中,当出现多条关键线路时,在考虑对质量、安全影响的基础上,优先选择的压缩对象应是各条关键线路上(   )。




正确答案:B 解题思路:压缩直接费用率之和最小的工作组合,则赶工费用最低。如果压缩后工作可能变为非关键工作,则虽然压缩了该工作的持续时间,但却不一定能达到调整总工期的目的。

4.如果把进度偏差与投资偏差联系起来,则进度偏差可表示为(   )与已完工程计划投资的差异。




正确答案:A

5.应用S曲线比较法时,通过比较实际进度S曲线和计划进度S曲线,可以(   )。




正确答案:D

二、多项选择题
6.关于项目施工进度计划的编制步骤,下列说法中正确的有(   )。





正确答案:BCD 解题思路:项目施工进度计划针对单位工程或专项工程进行编制,A选项为总进度计划的编制步骤之一,故不正确;单位工程进度计划编制时,确定的持续时间应以施工过程、施工段或施工层为单位,故E选项也不正确。

7.横道图和网络图是建设工程进度计划的常用表示方法,将双代号时标网络计划与横道计划相比较,它们的特点是(   )。





正确答案:CDE

8.施工进度计划的调整方式主要有(   )。





正确答案:ACDE

9.在进行工期一成本调整时,选择调整对象的原则有(   )。





正确答案:ABE

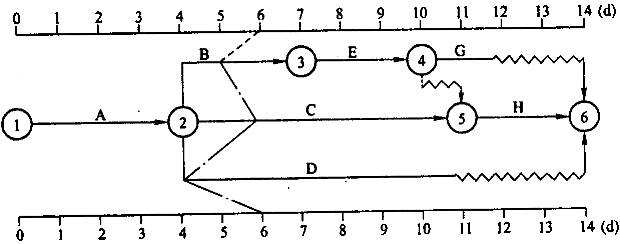

10.某分部工程双代号时标网络计划执行到第6d结束时,检查其实际进度如下图前锋线所示,检查结果表明(   )。





正确答案:ABE

三、案例分析题
11.【案例2】

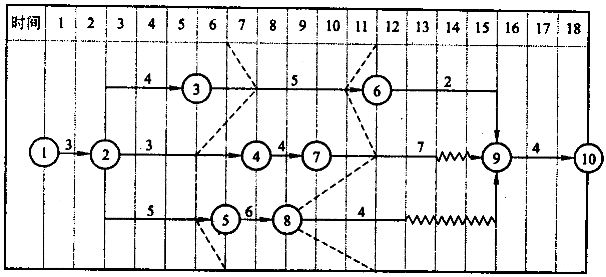

某工程双代号时标网络图如下:

假设各项工作均匀速进展,其中:工作箭线上方的数字为该工作每月完成的投资额(单位:万元)。
问题:
1.根据时标网络图进度前锋线分析6月、11月底工程的实际进展情况。
2.根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。
3.试从投资角度分析6月、11月底的进度偏差,以及实际进展情况。

正确答案:
【案例2】答:
1.根据时标网络图上进度前锋线,可知:
(1)6月底检查结果:工作3-6进度超前一个月,工作2-4进度滞后一个月,工作2-5进度滞后一个月。
(2)11月底检查结果:工作3-6进度滞后一个月,工作7-9进度与原计划一致,工作8-9进度滞后三个月。

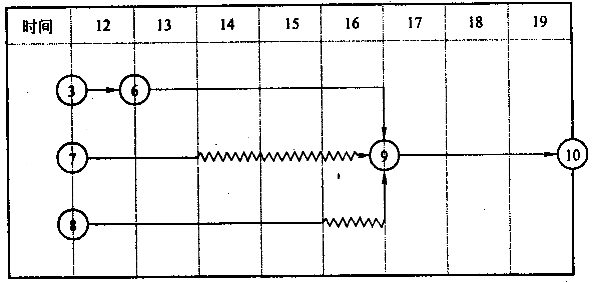

2.从12月开始,3-6工作剩余一个月,8-9工作刚刚开始,其时标网络计划如下:

3.从投资角度分析进度偏差,其计算公式为:
进度偏差=拟完工程计划投资-已完工程计划投资
(1)6月底拟完工程计划投资为:3×2+4×3+5×1+3×4+5×4=55万元;
6月底已完工程计划投资为:3×2+4×3+5×2+3×3+5×3=52万元。
则6月底进度偏差=55-52=3万元,即实际进度拖延3万元。
(2)11月底拟完工程计划投资为:3×2+4×3+5×6+3×5+4×2+7×2+5×4+6×2+4×3=129万元;
11月底已完工程计划投资为:3×2+4×3+5×5+3×5+4×2+7×2+5×4+6×2=112万元。
则11月底进度偏差=129-112=17万元,即实际进度拖延17万元。
