2012年一级建造师考试建筑工程综合练习题:建筑工程项目管理实务

发布时间:2012-07-25 共1页

建筑工程项目管理实务
一、单项选择题
1.某项目组成甲、乙、丙、丁共4个专业队在5个段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、1、4、5周,丙队为4、1、3、2、5周,丁队为5、3、4、2、1周,该项目总工期为(    )周。

正确答案:A 解题思路:首先要计算出流水步距。流水步距可以采用取大差法,计算流水步距的步骤是:
(1)累加各施工过程的流水节拍,形成累加数据系列;
(2)相邻两施工过程的累加数据系列错位相减;
(3)取差数之大者作为该两个施工过程的流水步距。
①该题的甲、乙两施工过程的流水步距:

取最大差值为7,故甲、乙流水过程的流水步距K=7周。
②乙、丙两施工过程的流水步距:

取最大差值为5,故乙、丙流水过程的流水步距K=5周。
③丙、丁两施工过程的流水步距:
取最大差值为4,故丙、丁流水过程的流水步距K=4周。
④工期计算:T=∑K+T=(7+5+4)+(5+3+4+2+1)=31周其中,T是最后一个专业队丁在施工段上的持续时间。
2.某钢筋混凝土结构二层房屋的分项工程按A、B、C三个施工过程进行分层施工,组织成流水节拍分别为t=6d、t=6d、t=9d的加快成倍节拍流水施工,则每层的施工段数是(    )。

正确答案:D 解题思路:该题重点考查的是异节奏流水施工参数的计算,并且划分2个施工层。计算步骤如下。
(1)确定流水步距:根据公式K=最大公约数(t、t、t):最大公约数(6、6、9)=3,该工程流水步距为K=3天。
(2)确定专业工作队数:

施工班组数为:

(3)确定每层的施工段数:根据公式

因为Z和Z都为0,所以每层的施工段数M=N=7。
3.某工程划分为A、B、C、D四个施工过程,3个施工段,流水节拍均为3天,其中A与B之间间歇1天,B与C之间搭接1天,C与D之间间歇2天,则该工程计划工期应为(    )。

正确答案:B 解题思路:该工程为等节奏不等步距流水施工。施工过程Ⅳ=4,施工段数M=3,流水节拍t=3天,间歇时间Z+Z=1+2=3,搭接时间Z=1,根据公式T=(M+N-1)t+∑(Z+Z-Z)=(3+4-1)×3+(3-1)=20天。
4.某工作的总时差为3天,自由时差为1天,由于非承包商的原因,使该工作的实际完成时间比最早完工时间延迟了5天,则承包商可索赔工期最多是(    )。

正确答案:B 解题思路:该工作的总时差为3天,说明该工作的最晚完成时间与最早完成时间的差值为3。因为非承包商的原因,该工作的实际完成时间比最早完工时间延迟了5天,即比该工作的最晚完工时间还要延迟2天,从而可能影响工期延后2天,所以承包商可索赔工期最多为2天。
5.某工程按全等节拍流水组织施工,共分4道施工工序,3个施工段,估计工期为72天,则其流水节拍应为(    )。

正确答案:C 解题思路:流水节拍的计算有三种方法:根据现有能够投入的资源(劳动力、机械台数和材料量)来确定、根据工期要求确定、根据经验估算计算。本题属于根据工期计算。施工过程Ⅳ=4个,施工段M=3个,工期T=72天。全等节拍流水施工组织中,流水节拍

二、多项选择题
6.某工程网络计划图中,D工作的紧后工作为E和F,其持续时间分别为6d、3d、2d,D工作第8天开始,E和F工作均于第18天必须最迟完成,则以下参数正确的是(    )。

正确答案:BE 解题思路:该题网络图如右图所示:

已知:Td=6,T=3,T=2,ES=8,LF=18LF=18
由EF=ES+T,LS=LF-T
可以得到:EF=14,ES=14,ES=14,EF=17,EF=16LS=15,LS=16,LF=15,LS=9
根据总时差
自由时差
可以得到TF=1,FF=0,TF=1,TF=2。
由以上计算可知,选项BE正确。选项A的D工作自由时差应为0d,选项C中E工作的总时差应为1d,选项D中最迟开始时间应为第9天。

7.某工程网络计划图中,D工作的紧后工作为E和F,其持续时间分别为6天、3天、2天,D工作第8天开始,E和F工作均于第18天必须最迟完成,则以下参数正确的是(    )。

正确答案:BE 解题思路:该题网络图如下图所示:已知:由EF=ES+T,LS=LF-T可以得到:根据总差自由时差可以得到TF=1,FF=0,TF=1,TF=2由以上计算可知,选项BE正确。选项A的D工作自由时差应为0天,选项C中E工作的总时差应为1天,选项D中最迟开始时间应为第9天。

8.下列关于无节奏流水施工,正确的说法是(    )。

正确答案:AB 解题思路:无节奏流水施工的基本特点:①每个施工过程在各个施工段上的流水节拍,不尽相等;②在多数情况下,流水步距彼此不相等,且流水步距与流水节拍之间存在着某种函数关系;③各专业工作队都能连续施工,个别施工段可能有空闲;④专业工作队数等于施工过程数,即N=N。选项C、E错误。全等节拍流水施工适用于施工对象结构简单、工程规模较小、施工过程数不太多的房屋工程或线型工程。而无节奏流水施工适用于各种不同结构和规模的施工组织。选项D错误。

9.双代号时标网络计划适用于(    )。

正确答案:BCD 解题思路:双代号时标网络计划适用于工作项目较少、工艺过程比较简单的工程,局部网络计划,作业性网络计划,以及使用实际进度前锋线的网络计划。

10.在双代号网络计划中,计算工期等于计划工期,则关键线路是(    )。

正确答案:BCE

三、案例分析题
11.背景:

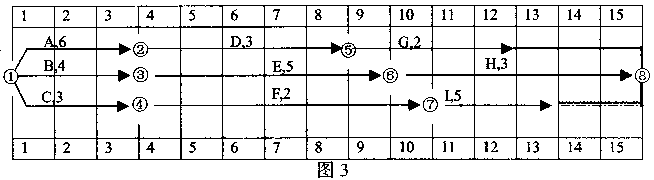

某工程承包商按照甲方代表批准的时标网络计划组织施工。
时标网络计划如下图3所示,图中箭线上方字母为工作名称,数据为每周计划费用。在工程进展到第6周末检查的工程实际进度为:工作D完成了4/5工作量,工作E完成了1/3工作量,工作F完成了3/7的工作量。
在工程进展到第11周末检查的工程实际进度为:工作G完成了1,2的工作量,工作H完成了,3的工作量,工作I完成了2/3的工作量。

问题:
(1)在图中标出第6周末、第11周末的实际进度前锋线。
(2)完成该项目第1周到第11周末费用数据统计表,其中已完工程实际费用累积值已给出,见表5。

(3)分析第6周末、第11周末的费用偏差及费用绩效。
(4)分析第6周末、第1周末的进度偏差及进度绩效。

正确答案:

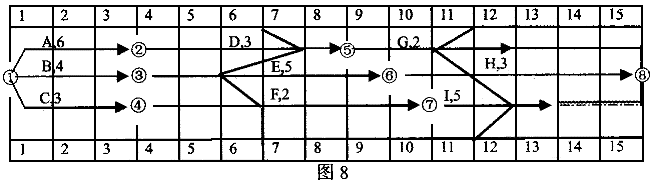

(1)第6周末、第11周末的实际进度前锋线如图8所示。

(2)该项目第1周到第11周末费用数据统计见表9。

(3)费用偏差=已完工作预算费用(挣得值)-已完工作实际费用
第6周末费用偏差=67-66=1万元,即费用节约1万元
第11周末费用偏差=118-114=4万元,即费用节约4万元
费用绩效=已完工作预算费用/已完工作实际费用
第6周末费用绩效=67166=1.015,说明费用节约
第11周末费用绩效=1181114=1.035,说明费用节约
(4)进度偏差=已完工程预算费用-计划工作预算费用
第6周末进度偏差=67-69=-2万元,即进度拖延2万元
第11周末进度偏差=118-115=3万元,即进度提前3万元
进度绩效=已完工作预算费用,计划工作预算费用
第6周末进度绩效=67169=0.971,说明进度拖延
第11周末进度绩效=1181115=1.026,说明进度提前
