考前冲刺(三)
一、单项选择题
1.下列选项中,不符合施工单位应当采取防止环境污染的措施规定的是( )。
A.排入城市排水设施和河流的泥浆水必须经过妥善处理
B.尽量控制有害废弃物用作土方回填
C.使用密填充式的圆筒或者采取其他措施处理高空废弃物
D.对产生噪声、振动的施工机械,应采取有效控制措施,减轻噪声扰民
正确答案:B
2.正常打钢筋混凝土预制桩时宜采取( ),可得良好效果。
A.重锤低击,低锤重打
B.重锤高击,低锤重打
C.重锤低击,高锤重打
D.重锤低击,高锤轻打
正确答案:A
3.有抗冲击作用要求的商店、银行、橱窗、隔断及水下工程等安全性能高的场所或部位应采用( )。
A.钢化玻璃
B.夹丝玻璃
C.安全玻璃
D.夹层玻璃
正确答案:D
4.民用建筑工程室内环境中甲醛、苯、氨、挥发性有机化合物(VOC)浓度检测时,对采用自然通风的民用建筑工程,检测应在对外门窗关闭( )h后进行。
A.0.5
B.1
C.5
D.7
正确答案:B
5.砂浆强度等级是用边长为( )mm的立方体标准试块确定的。
A.70
B.70.7
C.75
D.100
正确答案:B
二、多项选择题
6.下列梁的破坏形式中,属于延性破坏的有( )。
A.斜压破坏
B.少筋梁破坏
C.适筋梁破坏
D.剪压破坏
E.超筋梁破坏
正确答案:CD
7.施工测量的基本工作是( )。
A.测角
B.测距
C.测高差
D.测变形
E.测强度
正确答案:ABC
8.钎探是用锤将钢钎打入坑底以下的土层内一定深度,根据( )来判断土的软硬情况及有无古井、古墓、洞穴、地下掩埋物等。
A.锤击次数
B.入土难易程度
C.锤子重量
D.锤子落距
E.钎径
正确答案:AB
9.受压墙体设计时,应验算( )。
A.稳定性
B.构造柱
C.极限承载力
D.局部受压承载力
E.圈梁受拉
正确答案:ACD
10.模板的拆除顺序,一般按( )进行。
A.先支先拆
B.后支先拆
C.先支后拆
D.先拆除承重模板,后拆除非承重部分
E.先拆除非承重模板,后拆除承重部分
正确答案:BCE
三、案例分析题
11.某建设项目业主通过工程量清单招标确定某承包商为该项目中标人,并按照《建设工程工程量清单计价规范》(GB50500-2003)计价和结算工程款。
合同条款规定:
(1)管理费率为12%,利润率为8%,规费综合费率为5%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和,税金率为3.41%。
(2)若属于工程量清单漏项或设计变更引起新的工程量清单项目,可以索赔措施费;若属于工程量清单的工程数量有误或设计变更引起工程量增减,措施费一笔包死。
在施工过程中,发生了如下事件:
事件1:由于设计变更致使某工作增加工程量,导致增加人工费1万元、材料费5万元和施工机械使用费2万元,增加措施费3000元。
事件2:由于业主增加一项新的工作,导致该分部分项工程增加人工费1万元、材料费6万元和施工机械使用费3万元;导致脚手架搭拆增加的措施项目费用1.5万元,安全、文明施工等措施费增加5000元。
事件3:在房屋主体施工中,由于施工机械故障,导致增加人工费1万元、材料费5万元和施工机械使用费2万元。

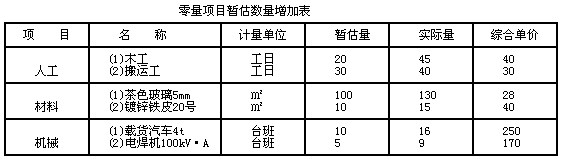

事件4:因业主的原因导致施工过程的零星项目暂估数量增加,具体变化见表。
【问题】(25分)
1.采用《建设工程工程量清单计价规范》(GB50500-2003)计价,单位工程费用由哪几项构成?
2.采用《建设工程工程量清单计价规范》(GB50500-2003)计价,合同中的综合单价因工程量变更需要调整时,除合同另有约定,该如何调整?
3.上述几项事件中,承包商可以索赔哪些费用?
4.上述几项事件中,每项索赔金额是多少?承包商的总索赔款是多少?
正确答案:
1.采用《建设工程工程量清单计价规范》计价,单位工程费用由分部分项工程费用、措施项目费用、其他项目费用、规费和税金构成。
2.合同中综合单价因工程量变更需调整时,除合同另有约定外,应按照下列办法确定:
(1)工程量清单漏项或设计变更引起新的工程量清单项目,其相应综合单价由承包人提出,经发包人确认后作为结算的依据。
(2)由于工程量清单的工程数量有误或设计变更引起工程量增减,属合同约定幅度以内的,应执行原有的综合单价;属合同约定幅度以外的,其增加部分的工程量或减少后剩余部分的工程量的综合单价由承包人提出,经发包人确认后,作为结算的依据。
3.事件1:承包商可以索赔该工作增加工程量而产生的分部分项工程费用,以及由此增加的规费和税金,措施项目费用不可以索赔。
事件2:承包商可以索赔新增该工作而产生的分部分项工程费用、措施项目费用,以及由此增加的规费和税金。
事件3:因施工机械故障导致属于承包商的责任,故承包商无权索赔相关费用。
事件4:零星工作项目数量是由招标人提出的。承包商有权索赔因业主原因导致零星项目数量增加而增加的零星项目费用,以及由此增加的规费和税金。
4.(1)各项索赔金额:
事件1:索赔金额=(人工费+材料费+施工机械使用费)(1+管理费费率)(1+利润率)(1+规费费率)(1+税率)=(1+5+2)万元×(1+12%)×(1+8%)×(1+5%)×(1+3.41%)=10.51万元
事件2:索赔金额=(分部分项工程费用+措施项目费用)(1+规费费率)(1+税率)
=[(人工费+材料费+施工机械使用费)(1+管理费费率)(1+利润率)+措施项目费用](1+规费费率)(1+税率)
=[(1+6+3)×(1+12%)×(1+8%)+(1.5+0.5)]万元×(1+5%)×(1+3.41%)
=15.31万元
事件4:索赔金额=(增加的人工工日×综合单价+增加的材料量×综合单价+增加的台班量×综合单价)(1+规费费率)(1+税率)
=[(45-20)×40+(40-30)×30+(130-100)×28+(15-10)×40+(16-10)×250+(9-5)×170](1+5%)(1+3.41%)
=4907.84元
(2)总索赔金额。
承包商总索赔金额=(10.51+15.31+0.490784)万元=26.31万元
