考前冲刺(九)
一、单项选择题
1.砖砌外墙的水平防潮层位置应做在墙体内、高于室外地坪、位于室内地层密实材料垫层中部,室内地坪以下( )处。。
A.20mm
B.30mm
C.60mm
D.80mm
正确答案:C
2.对于跨度不小于( )m的现浇钢筋混凝土梁板,其模板可以按设计要求起拱,设计无具体要求时,起拱高度宜为跨度的( )。
A.3,1/1000~3,1000
B.3,3/1000~5,1000
C.4,1/1000~3,1000
D.4,3/1000~5,1000
正确答案:C
3.已知某钢筋混凝土单向板中受力钢筋的直径D=8mm,外包尺寸为3300mm,钢筋两端弯钩的增长值各为6.25D,钢筋因弯折引起的量度差总值为36mm,则此钢筋的下料长度为( )mm。
A.3236
B.3314
C.3364
D.3386
正确答案:C
4.我国现行抗震设计规范适用于抗震设防烈度为( )。
A.6~9度
B.7~9度
C.6~10度
D.7~10度
正确答案:A
5.根据施工开挖难易程度不同,可将土石分为八类,其中后四类土由硬到软的排列顺序为( )。
A.软石、次坚石、坚石、特坚石
B.特坚石、坚石、软石、次坚石
C.坚石、次坚石、特坚石、软石
D.特坚石、坚石、次坚石、软石
正确答案:D
二、多项选择题
6.下列关于地基质量验收要求叙述正确的是( )。
A.对高压喷射注浆桩复合地基,其承载力检验,数量为总数的0.5%~1%,但不应少于1处
B.对水泥土搅拌桩复合地基,其承载力检验,数量为总数的0.5%~1%,但不应少于3处
C.对灰土挤密桩复合地基,有单桩强度检验要求时,数量为总数的0.5%~1%,但不应少于3根
D.对灰土地基,其竣工后的结果必须达到设计要求的标准。检验数量,每单位工程不应少于3点
E.对砂石地基,其竣工后的结果必须达到设计要求的标准。检验数量,每单位工程不应少于2点
正确答案:BCD
7.防止大体积混凝土裂缝的措施有( )。
A.优先选用低水化热的矿渣水泥拌制混凝土
B.在保证混凝土设计强度等级前提下,适当降低水灰比,减少水泥用量
C.及时对混凝土覆盖保温、保湿材料,并进行养护
D.设置后浇缝
E.提高混凝土的入模温度,控制混凝土内外的温差
正确答案:ABCD
8.根据《民用建筑工程室内环境污染控制规范》中规定控制的室内环境污染物有氡(R11-22)、( )及总挥发性有机化合物(TVOC)。
A.甲醛
B.氨
C.钍
D.钾
E.苯
正确答案:ABE
9.关于房屋拆迁的补偿办法,下列叙述正确的是( )。
A.拆迁补偿方式有货币补偿、房屋产权调换两种
B.拆迁非公益事业房屋的附属物,不作产权调换,由拆迁人给予货币补偿
C.拆迁非公益事业房屋的附属物,拆迁人应当对被搬迁人实行产权调换
D.被拆迁人与房屋承租人对解除租赁关系达不成协议的,拆迁人应当对被拆迁人实行房屋产权调换。产权调换的房屋由原房屋承租人承租,被拆迁人应当与原房屋承租人重新订阅房屋租赁合同
E.被拆迁人与房屋承租人对解除租赁关系达不成协议的,由拆迁人给予货币补偿
正确答案:ABD
10.混凝土的自然养护应符合下列规定( )。
A.掺有缓凝型外加剂的混凝土,不得少于21天
B.在混凝土浇筑完毕后,应在12小时以内加以覆盖和浇水
C.硅酸盐水泥拌制的混凝土,不得少于7天
D.矿渣硅酸盐水泥拌制的混凝土,不得少于7天
E.有抗渗性要求的混凝土,不得少于14天
正确答案:BCDE
三、案例分析题
11.背景:

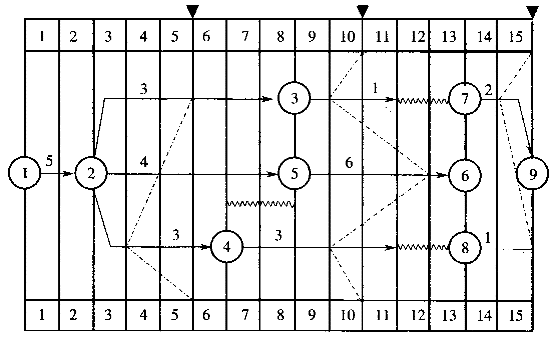

某工程的时标网络计划如图1所示。工程进展到第5、第10和第15个月底时,分别检查了工程进度,相应地绘制了三条实际进度前锋线,如图1中的点划线所示。问题:
1.计算第5和第10个月底的已完工作预算成本(累计值)各为多少?
2.分析第5和第10个月底的成本偏差。
3.试分析第5和第10个月底的进度偏差及进度绩效。
4.根据第5和第10个月底实际进度前锋线分析工程进度情况。
5.第15个月底检查时,工作⑦~⑨因为特殊恶劣天气造成工期拖延1个月,施工单位损失3万元。因此,施工单位提出要求工期延长1个月和费用索赔3万元。问:造价工程师应批准工期、费用索赔多少?为什么?
正确答案:

本案例重点考核的是挣值法在时标网络计划中的应用。其相关知识点详见下表:
1.第5个月底,已完工作预算成本为:20+6+4=30万元;
第10个月底,已完工作预算成本为:80+6×3=98万元。
2.第5个月底的成本偏差=已完工作预算成本-已完工作实际成本=30-45=-15万元,即成本增加15万元。
第10个月底,成本偏差=98-85=13万元,即成本节约13万元。
3.分析进度偏差为:进度偏差=已完工作预算成本-计划工作预算成本。
第5个月底,进度偏差=30-40=-10万元,即进度拖延10万元;
进度绩效=30/40=0.75,进度只完成了75%。
第10个月底,进度偏差=98-90=8万元,即进度提前8万元;进度绩效=98/90=1.09,进度提前了9%。
4.第5个月底,工程进度情况为:
②→③工作进度正常;
②→⑤工作拖延1个月,将影响工期1个月,因为是关键工作;
②→④工作拖延2个月,不影响工期,因为有2个月总时差;第10个月底,工程进度情况为:
③→⑦工作拖延1个月,因为有2个月总时差,不影响工期;
⑤→⑥工作提前2个月,有可能缩短工期2个月,因为是关键工作;
④→⑧工作拖延1个月,但不影响工程进度,因它有2个月的机动时间。
5.造价工程师应批准延长工期1个月;费用索赔不应批准。因为,特殊恶劣的气候条件应按不可抗力处理,造成的工期拖延可以要求顺延;但不能要求赔偿经济损失。
