一、单项选择题 |
1.混凝土立方体抗压强度标准值是用标准试件测得的抗压强度。关于试件的养护湿度和强度是如何规定的?影响混凝土强度的因素中不包括( )。 |
正确答案:B |
2.混凝土立方体抗压强度标准值是用标准试件测得的抗压强度。关于试件的养护湿度和强度是如何规定的?相对湿度为( )以上。 |
正确答案:C |
3.城建大厦竣工,其办公室内、外装饰装修工程施工,外墙饰面砖贴面。施工前按规范要求做了外墙饰面砖样板件。室内花岗岩地坪,大理石湿贴墙面,工程竣工后,大理石墙面出现了泛碱现象,室内检测为达到合格标准。在建筑装饰装修工程施工中,( )属于增加了线荷载。 |
正确答案:C |
|
正确答案:A |
5.城建大厦竣工,其办公室内、外装饰装修工程施工,外墙饰面砖贴面。施工前按规范要求做了外墙饰面砖样板件。室内花岗岩地坪,大理石湿贴墙面,工程竣工后,大理石墙面出现了泛碱现象,室内检测为达到合格标准。饰面板工程采用湿作业施工时,天然石材饰面板应进行( )处理。 |
正确答案:C |
二、多项选择题 |
6.为加强对建筑工程质量的控制,应该明确各施工阶段质量控制的重点,设置正确的质量控制点,通过控制工序质量,来达到控制工程项目质量的目的。根据《砌体工程施工质量验收规范》不得在下列墙体或部位设置脚手眼的有( )。 |
正确答案:ABC |
7.为加强对建筑工程质量的控制,应该明确各施工阶段质量控制的重点,设置正确的质量控制点,通过控制工序质量,来达到控制工程项目质量的目的。受弯构件截面上除作用弯矩M处,通常还作用有剪力V。在弯矩M处和剪力V的共同作用下,有可能产生斜裂缝,影响斜截面受力性能的主要因素有( )。 |
正确答案:ABC |
8.吴建建设承接了一个厂房项目,该项目中主车间为单层轻钢结构,厂房内有3个设备基础。车间基础采用混凝土预制桩,桩长18m,预制桩施工采取静力压桩。钢柱采取钢筋混凝土独立基础。柱、梁结构为工程预制,构件经现场检测构件尺寸,垂直度符合要求,但发现个别焊缝有裂纹缺陷,现场判定为热裂纹缺陷,需回厂处理。柱、梁连接为高强螺栓连接,防火为H类防火涂层。该焊接产生热裂纹缺陷的主要原因可能是( )。 |
正确答案:ACDE |
9.吴建建设承接了一个厂房项目,该项目中主车间为单层轻钢结构,厂房内有3个设备基础。车间基础采用混凝土预制桩,桩长18m,预制桩施工采取静力压桩。钢柱采取钢筋混凝土独立基础。柱、梁结构为工程预制,构件经现场检测构件尺寸,垂直度符合要求,但发现个别焊缝有裂纹缺陷,现场判定为热裂纹缺陷,需回厂处理。柱、梁连接为高强螺栓连接,防火为H类防火涂层。常见混凝土外加剂的作用包括( )。 |
正确答案:BCD |
10.吴建建设承接了一个厂房项目,该项目中主车间为单层轻钢结构,厂房内有3个设备基础。车间基础采用混凝土预制桩,桩长18m,预制桩施工采取静力压桩。钢柱采取钢筋混凝土独立基础。柱、梁结构为工程预制,构件经现场检测构件尺寸,垂直度符合要求,但发现个别焊缝有裂纹缺陷,现场判定为热裂纹缺陷,需回厂处理。柱、梁连接为高强螺栓连接,防火为H类防火涂层。影响混凝土强度的因素有( )。 |
正确答案:BCDE |
三、案例分析题 |

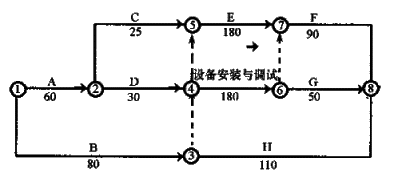

11.某综合楼工程建设项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A、B、C、D、E、F、G、H八项工作,合同工期360天。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期180天。通过相互协调,编制了如图1所示的网络进度计划。![]() 图1 该工程施工过程中发生了以下事件: 事件一:基础工程施工时,业主负责供应的钢筋混凝土预制桩供应不及时,使A工作延误7天。 事件二:B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致;甲建筑公司进行了返工处理,损失5万元,且使B工作延误15天。 事件三:甲建筑公司因人员与机械调配问题造成C工作增加工作时间5天,窝工损失5万元。 事件四:乙安装公司设备安装时,因接线错误造成设备损坏,使乙安装公司调试工作延误5天,损失12万元。发生以上 事件后,施工单位均及时向业主提出了索赔要求。 【问题】 1.施工单位对以上各事件提出索赔要求,分析业主是否应给予甲建筑公司和乙安装公司工期和费用补偿。 2.如果合同中约定,由于业主原因造成延期开工或工期延期,每延期一天补偿施工单位6000元,由于施工单位原因造成延期开工或工期延误,每延误一天罚款6000元。计算施工单位应得到的工期与费用补偿各是多少。 3.承包商提出索赔要求时,应向业主提供哪些索赔文件? |
正确答案: 1.(1)业主钢筋混凝土预制桩供应不及时,造成A工作延误,且A工作是关键工作,因此,业主应给甲公司补偿工期和相应费用,顺延乙公司的开工时间和补偿相关费用。 (2)虽然因设计图纸错误导致甲公司返工处理,但B工作是非关键工作,且已经对A工作补偿工期,B工作延误的15天在其总时差范围以内,故不给予甲公司工期补偿,但应给甲公司补偿相应的费用。因对乙公司不造成影响,故不应给乙公司工期和费用补偿。 (3)由于甲公司原因使C工作延长,不给予甲公司工期和费用补偿。 (4)由于乙公司的错误造成工期延期与费用损失,业主不给予工期和费用补偿。由此引起的对甲公司的工期延误和费用损失,业主应给予补偿。 2.(1)甲公司应得到工期补偿为: 事件一:业主预制桩供应不及时补偿工期7天; 事件四:因安装公司原因给甲公司造成工期延误,应补偿5天; 合计:12天。 (2)甲公司应得到费用补偿为: 事件一:7×6000=4.2(万元); 事件二:5.0万元; 事件四:5×6000=3.0(万元); 合计:12.2万元。 (3)乙公司应得到工期补偿为: 事件一:业主预制桩供应不及时补偿工期7天。 (4)乙公司应得到费用补偿为: 事件一:补偿:7×6000-4.2(万元); 事件四:罚款:5×6000-3.0(万元); 合计:4.2-3.0=1.2(万元)。 3.索赔文件一般由以下三部分组成: (1)索赔信(意向通知书)。主要说明索赔事项,列举索赔理由,提出索赔要求。 (2)索赔报告。这是索赔材料的正文,其主要内容是事实和理由,即叙述客观事实,合理引用合同条款,建立事实与损失之间的因果关系,说明索赔的合理合法性,从而最后提出要求补偿的金额及工期。 (3)附件。包括索赔证据和详细计算书。 |
