2012年一级建造师考试建筑工程押题密卷二

发布时间:2012-07-25 共1页

押题密卷二
一、单项选择题
1.某商务楼,采用现浇钢筋混凝土框架结构,其建筑做法如下:
(1)墙身做法:墙体为普通机制砖填充墙,M5水泥砂浆砌筑。内粉刷为混合砂浆底,纸筋灰面,"803"内墙涂料;外粉刷1:3水泥砂浆底,马赛克贴面。
(2)楼面做法:顶层为厚20mm的水泥砂浆找平,5mm厚1:2水泥砂浆加"108"胶水着色粉面层,底层为纸筋面石灰抹底。
水泥砂浆防水层作用的水泥品种按设计要求选用,其强度等级不应低于(   )级。




正确答案:C

2.某商务楼,采用现浇钢筋混凝土框架结构,其建筑做法如下:
(1)墙身做法:墙体为普通机制砖填充墙,M5水泥砂浆砌筑。内粉刷为混合砂浆底,纸筋灰面,"803"内墙涂料;外粉刷1:3水泥砂浆底,马赛克贴面。
(2)楼面做法:顶层为厚20mm的水泥砂浆找平,5mm厚1:2水泥砂浆加"108"胶水着色粉面层,底层为纸筋面石灰抹底。
在钢筋混凝土梁上使用箍筋,其主要目的是(   )。




正确答案:D

3.某商务楼,采用现浇钢筋混凝土框架结构,其建筑做法如下:
(1)墙身做法:墙体为普通机制砖填充墙,M5水泥砂浆砌筑。内粉刷为混合砂浆底,纸筋灰面,"803"内墙涂料;外粉刷1:3水泥砂浆底,马赛克贴面。
(2)楼面做法:顶层为厚20mm的水泥砂浆找平,5mm厚1:2水泥砂浆加"108"胶水着色粉面层,底层为纸筋面石灰抹底。
当所设计的无洞墙体高厚比不满足要求时,可采取(   )的措施。




正确答案:A

4.某商务楼,采用现浇钢筋混凝土框架结构,其建筑做法如下:
(1)墙身做法:墙体为普通机制砖填充墙,M5水泥砂浆砌筑。内粉刷为混合砂浆底,纸筋灰面,"803"内墙涂料;外粉刷1:3水泥砂浆底,马赛克贴面。
(2)楼面做法:顶层为厚20mm的水泥砂浆找平,5mm厚1:2水泥砂浆加"108"胶水着色粉面层,底层为纸筋面石灰抹底。
下列不属于影响硅酸盐水泥技术性质的是(   )。




正确答案:B

5.某商务楼,采用现浇钢筋混凝土框架结构,其建筑做法如下:
(1)墙身做法:墙体为普通机制砖填充墙,M5水泥砂浆砌筑。内粉刷为混合砂浆底,纸筋灰面,"803"内墙涂料;外粉刷1:3水泥砂浆底,马赛克贴面。
(2)楼面做法:顶层为厚20mm的水泥砂浆找平,5mm厚1:2水泥砂浆加"108"胶水着色粉面层,底层为纸筋面石灰抹底。
石灰不宜单独使用,是因为(   )。




正确答案:D

二、多项选择题
6.八家嘉苑回迁住宅楼,总建筑面积为21282m2,其中地上16层,地下2层,建筑高度为45米。采用全现浇钢筋砼剪力墙结构,剪力墙抗震等级三级。楼地面采用水泥楼面,卫生间为防滑地砖。内墙面为水性耐擦洗涂料墙面,屋顶采用细石混凝土平顶屋面,屋顶的雨水排水口处保护层减薄,坡度加大。平屋顶内排水的雨水口处保护层减薄,坡度加大,其作用是(   )。





正确答案:ABC

7.八家嘉苑回迁住宅楼,总建筑面积为21282m2,其中地上16层,地下2层,建筑高度为45米。采用全现浇钢筋砼剪力墙结构,剪力墙抗震等级三级。楼地面采用水泥楼面,卫生间为防滑地砖。内墙面为水性耐擦洗涂料墙面,屋顶采用细石混凝土平顶屋面,屋顶的雨水排水口处保护层减薄,坡度加大。关于石灰,下列说法正确的是(   )。





正确答案:ABD

8.八家嘉苑回迁住宅楼,总建筑面积为21282m2,其中地上16层,地下2层,建筑高度为45米。采用全现浇钢筋砼剪力墙结构,剪力墙抗震等级三级。楼地面采用水泥楼面,卫生间为防滑地砖。内墙面为水性耐擦洗涂料墙面,屋顶采用细石混凝土平顶屋面,屋顶的雨水排水口处保护层减薄,坡度加大。混凝土结构的优点包括(   )。





正确答案:ABE

9.八家嘉苑回迁住宅楼,总建筑面积为21282m2,其中地上16层,地下2层,建筑高度为45米。采用全现浇钢筋砼剪力墙结构,剪力墙抗震等级三级。楼地面采用水泥楼面,卫生间为防滑地砖。内墙面为水性耐擦洗涂料墙面,屋顶采用细石混凝土平顶屋面,屋顶的雨水排水口处保护层减薄,坡度加大。我国用于墙体材料的主要品种有(   )。





正确答案:ABD

10.某新建大型会展馆工程,总占地面积21968m,总建筑面积26865m,建筑总高度36.12m,主体结构4层,现浇混凝土框架结构体系,外饰全玻璃幕墙,但该施工企业缺乏玻璃幕墙施工经验,对玻璃幕墙施工有难度,而工期要求很紧。该施工企业为大型综合建筑企业,管理水平较高,企业人员素质高,专业人才多,项目经理为国家一级项目经理。施工项目管理组织的主要形式有哪些(   )。





正确答案:ABCD

三、案例分析题

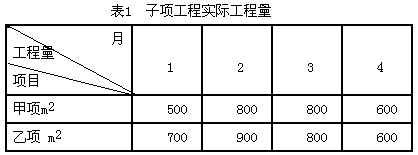

11.某工程项目业主与承包商签订了工程施工合同,合同中含两个子项工程,估算工程量甲项为2300m,乙项为3200m,子项工程实际工程量见表1所示。经协商合同单价甲项为180元/m,乙项为160元/m。承包合同规定如下:
1.开工前业主应向承包商支付合同价20%的预付款;
2.业主自第一个月起,从承包商的工程款中,按5%的比例扣留滞留金;
3.当子项工程实际累计工程量超过估算工程量的10%时,可进行调价,调价系数为0.9;
4.根据市场情况规定价格调整系数平均按1.2计算;
5.工程师签发月度付款最低金额为25万元;
6.预付款在最后两个月扣除,每月扣50%。

第一个月工程价款为500×180+700×160=20.2(万元);
应签证的工程款为20.2×1.2×(100%-5%)-23.028(万元)。
由于合同规定工程师签发的最低金额为25万元,故本月工程师不予签发付款凭证。
【问题】
1.预付工程款是多少?
2.从第二个月至第四个月每月的工程量价款是多少?工程师应签发的工程款是多少?实际签发的付款凭证金额是多少?

正确答案:
1.预付款金额=(2300×180+3200×160)×20%=18.52(万元)
2.第二个月:
工程价款=800×180+900×160=28.8(万元)
应签证的工程款=28.8×1.2×(100%-5%)=32.832(万元)
本月工程师实际签发的付款凭证金额=23.028+32.832=55.86(万元)
第三个月:
工程价款=800×180+800×160=27.2(万元)
应签证的工程款=27.2×1.2×(100%-5%)=31.008(万元)
应扣预付款=18.52×50%=9.26(万元)
应付款=31.008-9.26=21.748(万元)
因为工程师签发月度付款最低金额为25万元,所以第三个月工程师不予签发付款凭证。
第四个月:
甲项工程累计完成工程量为2700m,比原估算工程量2300m超出400m,已超过估算工程量的10%,超出部分其单价应进行调整。
超过估算工程量10%的工程量为2700-2300×(100%+10%)=170(m)。这部分工程量单价应调整为180×0.9=162(元/m)。
甲项工程工程量价款为(600-170)×180+170×162=10.494(万元)。
乙项工程累计完成工程量为3000m,比原估算工程量少200m,不超过估算工程量的10%,其单价不予进行调整。
乙项工程工程量价款为600×160-9.6(万元)。
本月完成甲、乙两项工程量价款合计为10.494+9.6=20.094(万元)。
应签证的工程款为20.094×1.2×(100%-5%)=22.907(万元)。
本月工程师实际签发的付款凭证金额为21.748+22.907-18.52×50%=35.395(万元)。
