一级建造师港口与航道工程综合测试题一

发布时间:2012-07-25 共1页

综合测试题一
一、单项选择题
1.在码头工程中应用土工织物,主要是利用其(   )。

正确答案:D

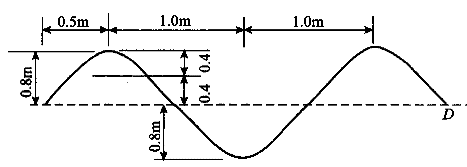

2.如下图所示,波浪的波高为(   )。

正确答案:B

3.港航工程施工总承包资质划分为(   )。

正确答案:B

4.疏浚工程质量检验和评定应以工程设计图和竣工水深图为依据。对局部补挖后补绘的竣工水深图,其补绘部分不应超过图幅中测区总面积的(   ),超过时应对该图幅中测区进行重测,并重新绘图。

正确答案:C

5.水运工程施工监理机构在施工期工作的主要内容包括(   )等。

正确答案:C

二、多项选择题
6.《中华人民共和国港口法》第四十五条规定:(   ),由县级以上地方政府或者港口行政管理部门责令限期改正;逾期不改的,由作出限期改正决定的机关申请人民法院强制拆除违法建设的设施;可处5万元以下罚款。

正确答案:BC

7.绞吸式挖泥船进入施工区就位时的安全操作,要求是(   )。

正确答案:AD

8.在水运工程投标过程中,投标人递交资格审查申请文件时,如(   ),资格审查申请文件为无效。

正确答案:ACE

9.当采用浮运拖带法进行沉箱的海上浮运时,应进行沉箱(   )的验算。

正确答案:ACD

10.《水运工程质量检验标准》规定,在进行分项工程的质量检验时,将检验项目分为(   )。

正确答案:BDE
三、案例分析题

11.某公司承接了一个5000t级泊位码头的基槽开挖工程,挖泥工程量为20万m,公司组织了项目经理部,在编制施工组织设计时,根据泊位施工的节点工期要求,基槽开挖的作业天数为45d。适宜施工的船型为抓斗式挖泥船。该公司闲置8m抓斗式挖泥船1组,但是,调遣至该工地需增加往返调遣费共计36万元。据调查,当地也有同类型船舶2组可供选择(有关参数见下表)。

问题:
(1)每日按3个台班施工,挖泥船组的时间利用率为80%,各船组独立完成施工任务需多少天?(工期结果不足1天的按1天计),哪几组船能满足节点工期要求?
(2)试比较在满足节点工期要求的船组中,哪个船组成本最低?
(3)假定自有的8m抓斗船组闲置1天的折旧等停置台班损失为8500元,整个调遣过程需12天,若使用本公司自有8m抓斗船组,可减少停置费多少?
(4)经公司领导与项目经理研究,并通过经济比较,决定使用本公司自有8m抓斗船组,试从经济角度分析有哪几条理由?

正确答案:
(1)用自有8m/h抓斗船完成任务要:
200000/(3×8×450×0.8)=23.15(24d)
租用6m/h抓斗船完成任务要:
200000/(3×8×275×0.8)=37.9(38d)
租用4m/h抓斗船完成任务要:
200000/(3×8×162.5×0.8)=64.1(65d)
自有8m/h抓都船和租用6m/h抓斗船能满足节点工期要求。
(2)用自有8m/h抓斗船完成任务的成本:
18000×3×24+360000=1656000元
租用6m/h抓斗船完成任务的成本:
12000×3×38=1368000元
租用6m/h抓斗船完成任务的成本较低。
(3)8500×(24+12)=306000元
可节省停置台班费306000元。
(4)虽然用自有8m/h抓斗船完成任务的成本较租用自有6方抓斗船完成任务的成本多花1656000-1368000=288000元,但公司节省的停置费为306000元,总体上是合算的;另外,公司完成的1656000元工作量可以从中提取相应的利润;再有,项目部工期仅24d,工期短,消耗少,存在着潜在的经济效益,早投产还可多创社会效益。
