一、案例分析题 |
1.某项目工程量400万m![]() ![]() ![]() 问题: (1)计算挖泥循环周期时间。 (2)计算挖泥船生产率。 (3)试预测该项目的施工工期。 |
正确答案: (1)计算挖泥循环周期时间: ![]() (2)计算挖泥船生产率: ![]() (3)计算施工工期。 施工小时 ![]() 施工天 ![]() 施工工期为209+209×10%=230d。 |
|
二、A3型题 |
(2-6题共用题干) |

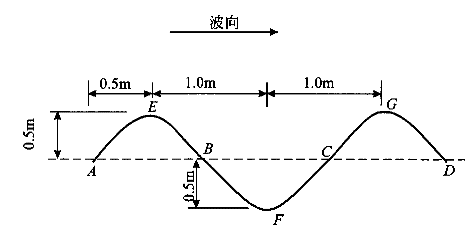

按下图回答问题。![]() |
2.此波属于( )。 |
3.波高为( )。 |
4.波长为( )。 |
5.波陡为( )。 |
6.已知波浪传播的速度为2.0m/s,波浪的周期为( )。 |
正确答案:2.A;3.B;4.C;5.B;6.B |
|
(7-9题共用题干) |

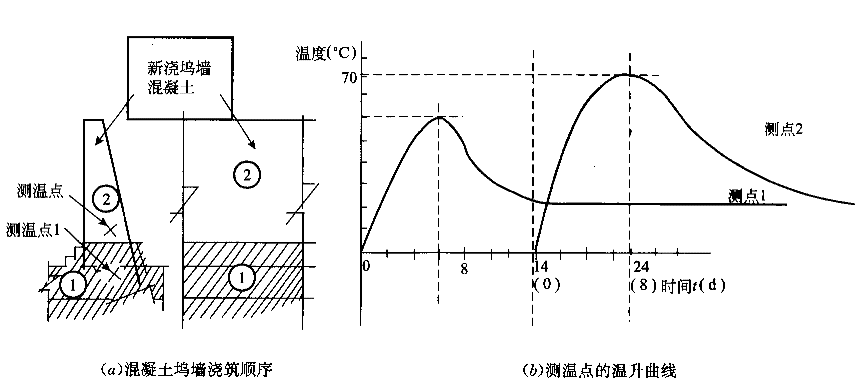

如下图中图(a)所示,坞墙与底板混凝土分两次浇筑,问歇期14d,测点1、测点2的温升曲线如图(b)所示。![]() 问题: |
7.在新浇坞墙混凝土②浇筑后的8d内,坞墙混凝土②( )。 |
8.坞墙混凝土②浇筑8d以后,该坞墙混凝土②( )。 |
9.为防止新浇坞墙混凝土②开裂,在浇筑后的8d内应( )。 |
正确答案:7.B;8.C;9.B |
