一级建造师考试水利水电工程综合测试题(二)

发布时间:2012-07-25 共1页

综合测试题(二)
一、单项选择题
1.高处作业指的是在坠落高度基准面(   )m及以上有可能坠落的高处进行作业。




正确答案:C
2.《水利水电工程等级划分及洪水标准》(SL 252-2000)规定,水利水电工程根据其工程规模、效益以及在国民经济中的重要性,划分为(   )等。




正确答案:C
3.水位变动区域的外部混凝土、溢流面受水流冲刷部位的混凝土,避免采用(   )。




正确答案:D
4.混凝土面板宜采用单层双向钢筋,钢筋宜置于面板截面(   )。




正确答案:D
5.防洪高水位至防洪限制水位之间的水库容积叫做(   )。




正确答案:B
二、多项选择题
6.根据水利工程建设项目管理有关规定,水利工程项目建设实行的“三项”制度是(   )。





正确答案:ACE
7.根据《水利水电建筑安装安全技术工作规程》(SD 267-88),对于伤亡事故、职业病的调查和处理应按照"三不放过"原则,其内容是(   )。





正确答案:ACE
8.以下属于主要水工建筑物的有(   )。





正确答案:BCD
9.大体积混凝土温控中,降低混凝土入仓温度的措施有(   )。





正确答案:ADE
10.混凝土坝坝基所受的扬压力通常包括(   )。





正确答案:AE
三、案例分析题

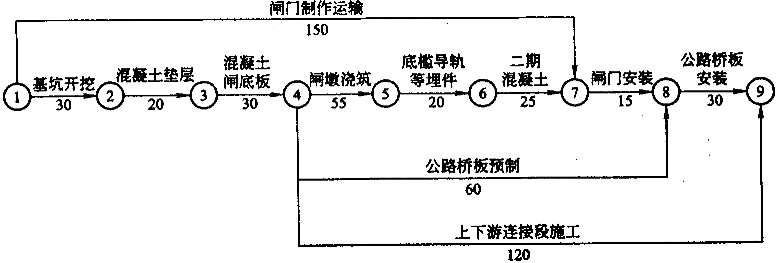

11.某水闸项目经监理单位批准的施工进度网络图如图1F400000-4所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。

图1F400000-4
在施工中发生如下事件:
事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使"基坑开挖"工作推迟10天完成。
事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得"闸墩浇筑"工作经过60天才完成任务。
事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致"闸门安装"工作的实际持续时间为17天。
事件4:由于变更设计,使得"上下游连接段施工"推迟22天完成。
事件5:为加快进度采取了赶工措施,将"底槛导轨等埋件"工作的时间压缩了8天。
问题:
(1)指出施工进度计划的计划工期,确定其关键线路。
(2)分别说明事件1~事件4的责任方以及对计划工期的影响。
(3)综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少。

正确答案:
(1)计划工期为225天,关键线路为①→②→③→④→⑤→⑥→⑦→⑧→⑨。
(2)事件1责任方为业主,因"基坑开挖"为关键工作,故影响计划工期10天。
事件2责任方为施工单位,因"闸墩浇筑''为关键工作,故影响计划工期5天。
事件3责任方为施工单位,因"闸门安装"为关键工作,故影响计划工期2天。
事件4责任方为业主,因"上下游连接段施工"为非关键工作,原有总时差25天,故不影响计划工期。
(3)该项目的实际工期为234天,应获得10天的工期补偿,可获得工期提前奖励为10000元。
