一级建造师考试水利水电工程管理与实务复习题集

发布时间:2012-07-25 共1页

水利水电工程管理与实务复习题集
一、单项选择题
1.《水利水电工程等级划分及洪水标准》(SL252-2000)规定,水利水电工程根据其工程规模、效益以及在国民经济中的重要性,划分为(    )等。




正确答案:C

2.用以改善河流的水流条件,调整河流水流对河床及河岸的作用以及为防护水库、湖泊中的波浪和水流对岸坡冲刷的建筑物称为(    )。




正确答案:C

3.某水利水电工程的导流建筑物级别为4级,其结构为土石结构,则该导流建筑物的洪水标准为(    )。




正确答案:B

4.建筑材料中,水泥按功能分类属于(    )。




正确答案:C

5.对于高程放样中误差要求不大于±10mm的部位,应采用(    )。




正确答案:B

二、多项选择题
6.水工建筑物中的坝体按构造分类,可分为(    )。





正确答案:ABC

7.水工建筑物上所承受的主要水力荷载包括(    )。





正确答案:ABCE

8.均质土坝最常用的土料是(    ),要求其应具有一定的抗渗性和强度。





正确答案:AE

9.有抗冻要求的混凝土应优先采用(    )。





正确答案:ABC

10.轻型井点降水适用于(    )。





正确答案:AC

三、案例分析题
11.背景资料:

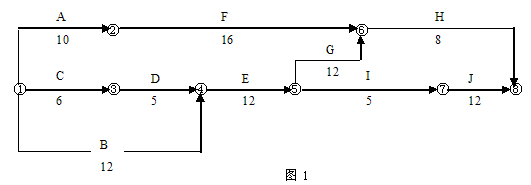

某土石坝分部工程的网络计划如图1,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。

问题:

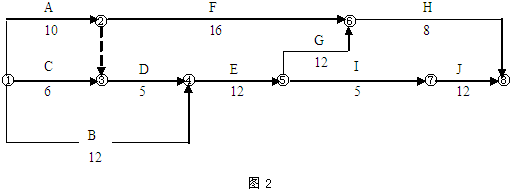

1.按A→D→I顺序组织施工,则网络计划变为图2所示。

(1)计算工期是多少天?
(2)机械在现场的使用和闲置时间各是多少天?
2.如按D→A→I顺序组织施工:
(1)画出该种方案的网络计划。
(2)计算工期是多少天?
(3)机械在现场的使用和闲置时间各是多少天?
3.比较以上两个方案,判断哪个方案更好。
4.若监理机构批准D→A→I顺序施工,施工中由于项目法人原因,B项工作时间延长5天,承包商提出要求延长5天工期。
(1)你认为工期延长几天合理?为什么?
(2)承包商可索赔的机械闲置时间为多少天?为什么?

正确答案:
1.(1)计算工期为47天。
(2)机械在现场的使用时间是20天,闲置时间是12天。

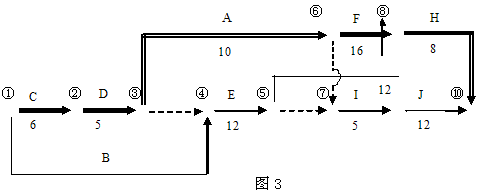

2.(1)按D→A→I顺序组织施工的网络图如下图所示。

(2)计算工期为45天。
(3)机械在现场的使用时间是20天,闲置时间是3天。
3.按A→D→I的顺序施工,工期较长(47天),机械闲置时间较多(12天);
按D→A→I顺序施工,工期较短(45天),机械闲置时间较少(3天);
所以按D→A→I顺序施工的方案较优。

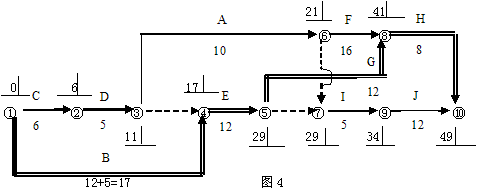

4.(1)B项工作时间延长5天后,关键路线变为如下图所示。

总工期为49天,工期延长△T=49-45=4天,所以工期延长4天合理。
(2)机械的闲置时间:
工作A的最早完成时间为第21天,工作I的最早开始时间第29天,△T=29-21=8天。
扣除原计划机械中已有的闲置时间3天,那么承包商可索赔的机械闲置时间为:
△Tp=8-3=5天。
