发布时间:2014-02-25 共1页
一、案例分析题 |

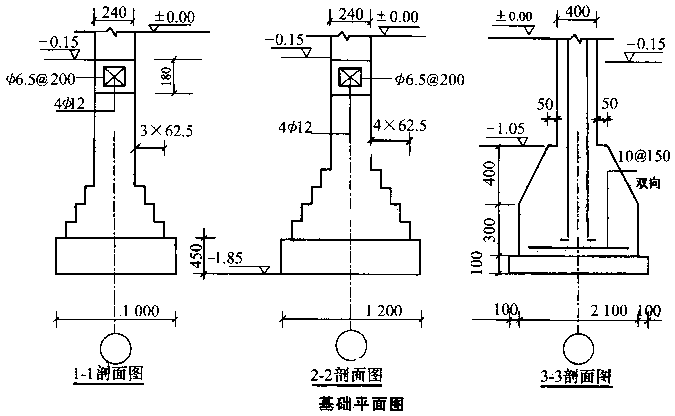

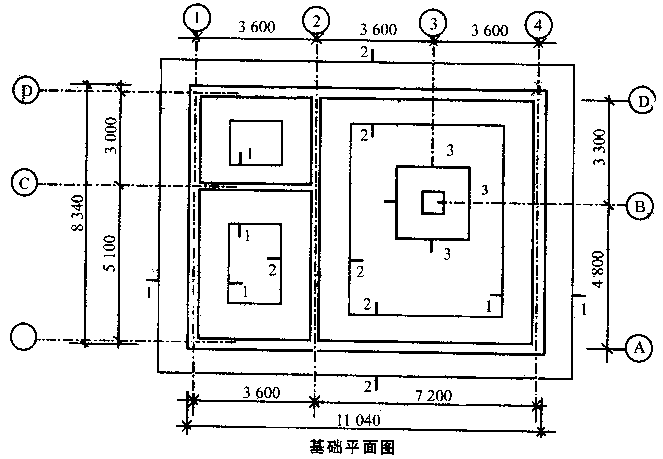

1.背景: 某高校机修实习车间基础工程,分别为混凝土垫层砖带形基础、混凝土垫层钢筋混凝土独立柱基础、土壤三类。由于工程较小,采用人工挖土,移挖夯填,余土场内堆放,不考虑场外运输。室外地坪标高为-0.15m,室内地坪为6cm混凝土垫层、2cm水泥砂浆面层。砖基垫层、柱基垫层与柱混凝土均为C20混凝土,基础垫层均考虑支模。基础平面图见图,基础剖面图见图。 ![]() ![]() 问题: 1.根据《全国统一建筑工程预算工程量计算规则》的规定,土方工程量如何计算?是否考虑土方的可松性? 2.屋面上没有围护结构的水箱间,其建筑面积如何计算? 3.根据《建设工程工程量清单计价规范》列出该基础工程所包括的分项工程名称及计量顺序。 4.计算各分项工程的工程量。 |

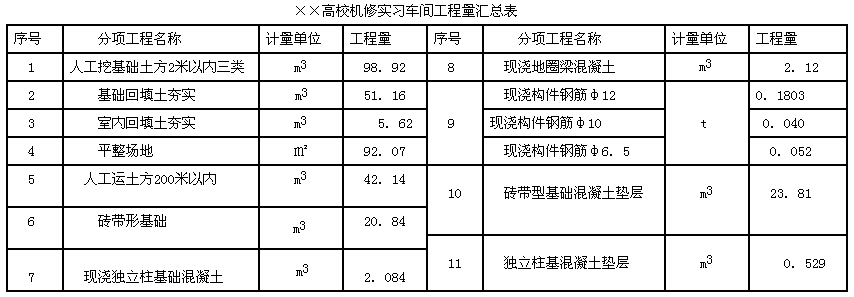

正确答案: 问题1: 答:根据《全国统一建筑工程预算工程量计算规则》的规定,土方工程量应按挖掘前的天然密实体积计算,不考虑土壤的可松性。 问题2: 答:根据《建筑工程建筑面积计算规范》规定,屋面上没有围护结构的水箱间,不应计算建筑面积。 问题3: 答:该基础工程所包括的分项工程有:砖带形砖基础、钢筋混凝土独立柱基础、带形基础混凝土垫层、独立基础混凝土垫层、钢筋混凝土地圈梁和等五个分项工程。土方工程包括有:平整场地、人工挖沟槽、人工挖地坑、基础回填土、室内回填土和场内土方运输等六个分项工程。因此,本基础工程共有11个分项工程。它们的合理的统筹计算顺序如下: ![]() 问题4: 解: 1.平整场地=11.04×8.34=92.07㎡ 2.人工挖基础土方: 挖土深度=1.85-0.15=1.7m 外墙垫层长度按中心线、内墙垫层长度按基底之间的净长线计算。 砖带形砖基础土方: L ![]() L ![]() V ![]() ![]() V ![]() ![]() V ![]() ![]() 独立基础土方: 挖土深度=1.85-0.15=1.7m,其工程量按以下公式计算: V ![]() ![]() 基础土方工程量=条形基础土方+独立柱基土方 =89.93+8.99=98.92m ![]() 3.钢筋混凝土地圈梁: 混凝土工程量=(L ![]() ![]() =[2(10.8+8.1)+(8.1-0.24+3.6-0.24)]×0.18×0.24 =(37.8+11.22)×0.18×0.24=2.12m ![]() 钢筋工程量: φ12:L=(圈梁长度+T形接头锚固长度×T形接头个数)×主筋根数 =[37.8+11.22+(30d+6.25d)×4]×4=(49.02+1.74)×4 =203.04m φ6.5: L=[圈梁长/钢筋间距+内墙道数]×每根箍筋长 =[(37.8+11.22)/0.2+2]×[2×(0.21+0.15)+12.5×0.0065] =197.92m 钢筋混凝土地圈梁钢筋用量: φ12:203.04×0.888=180.30kg φ6.5:197.92×0.260=51.46kg 4.钢筋混凝土独立柱基: 混凝土工程量=扩大面以下六面体体积+扩大面以上四棱台体积 =2.1×2.1×0.3+0.4/6×[2.1×2.1+0.5×0.5+(2.1+0.5) ![]() =1.323+0.7613=2.084m ![]() 钢筋工程量: φ10:L=(2.1-0.07+12.5d)×[2.1/0.15+1]×2=64.65m 独立柱基础钢筋:φ10:64.65×0.617=39.889kg 5.混凝土垫层:2.3×2.3×0.1=0.529m ![]() 6.砖带形砖基础:基础长度计算:(外墙中心线,内墙净长线) 砖基 ![]() 砖基 ![]() V ![]() =(1.4+0.394)×0.24×19.56+(1.4+0.656)×0.24×29.46-地圈梁 =8.421+14.536-2.12 =20.84m ![]() 7.砖基混凝土垫层=1.0×0.45×L ![]() ![]() =1.0×0.45×18.7+1.2×0.45×28.5 =23.81m ![]() 8.基础回填土=挖土体积-室外地坪标高以下埋设物的体积 式中: 埋设物体积中应加上室外地坪以下柱体积=0.4×0.4×(1.05-0.15) =0.144m ![]() 砖基础体积中应扣除室内外高差部分体积=0.15×0.24×(19.56+29.46) =1.764m ![]() V ![]() =98.92-[2.12+2.084+0.529+(20.84-1.764)+23.81+0.144] =98.92-47.76=51.16m ![]() 9.室内回填土=底层主墙间净面积×(室内外高差-地坪厚度) =[11.04×8.34-(19.56+29.46)×0.24]×(0.15-0.08) =(92.07-11.765)×0.07 =5.62m ![]() 10.土方场内运输=挖土总体积-填土总体积 =98.92-(51.16+5.62)=42.14m ![]() 计算结果列入工程量汇总表,见表。 ![]() 本案例问题1、2主要考核《建筑工程建筑面积计算规范》、《全国统一建筑工程预算工程量计算规则》对建筑面积和土方工程量计算的规定。 问题3要求根据图和《建设工程工程量清单计价规范》规定,列出±0.00以下应计算的各分项工程名称和计量顺序。 问题4要求根据图3-1、3-2设计图示尺寸和《建设工程工程量清单计价规范》规定,遵循合理的统筹顺序,逐项计算各分项工程的工程量。 本基础所含各分项工程的工程量计算规则如下: 1.平整场地=底层建筑面积 2.挖基础土方:垫层面积×平均挖土深度 平均挖土深度是指:垫层底表面至室外地坪的高度 3.地圈梁 混凝土工程量=圈梁高×圈梁宽×圈梁长 钢筋工程量: 主筋总长=(圈梁长+T形接头锚固长度×T形接头数)×主筋根数 箍筋总长=[圈梁长箍筋间距+内墙道数]×每根箍筋长度 4.钢筋混凝土独立基础 混凝土工程量=扩大面以下六面体体积+扩大面以上四棱台体积 钢筋工程:底座为正方形,双向配筋。 钢筋总长度=(构件长-保护层+弯钩增加长度)×[基础长/配筋间距+1]×2 5.钢筋混凝土独立基础垫层=垫层宽×垫层长×垫层厚 6.砖带型基础=(基础深+大放脚折加高度)×基础宽×基础长-嵌入基础的构件 体积 7.砖基垫层=垫层宽×垫层厚×垫层长 8.基础回填土=挖基础土方体积-室外地坪标高以下埋设物的总体积 9.室内回填土=底层主墙间净面积×(室内外高差-地坪厚度) 10.余土外运=挖基础土方体积-(基础回填土体积+室内回填土体积) |
